2024-Nhà anh Ngọc-Mộ Lao
25/07/2024
910
Công trình xây nhà trọn gói tại quận Hà Đông năm 2024 - Nhà anh Ngọc, Mộ Lao, Hà Đông, Hà Nội
Trung tuần tháng 7/2024, Thịnh Phát tiến hành khởi công xây nhà trọn gói tại Mộ Lao, Hà Đông, Hà Nội. Nhà phố tọa lạc tại mặt phố Nguyễn Văn Lộc, với diện tích đất 50m2, quy mô xây dựng 6 tầng 1 tum.
Công trình được thiết kế bởi Viettel Construction và thi công trọn gói bởi Thịnh Phát.,JSC.
Xem thêm các công trình do Thịnh Phát triển khai trên địa bàn tại bài: Xây nhà trọn gói tại quận Hà Đông
Thông tin công trình
| Chủ đầu tư | : Anh Ngọc |
| Địa điểm | : Mộ Lao, Hà Đông, Hà Nội |
| Quy mô | : 50m2 x 6 tầng 1 tum |
| Hoàn thành | : Tháng 04/2025 |
Hình ảnh thiết kế

Phối cảnh nhà phố 6 tầng 1 tum, thiết kế bởi Viettel Construction
Một số hình ảnh công trình sau khi hoàn thiện bàn giao cho gia chủ đưa vào sử dụng, cập nhật ngày 24/04/2025
Video mặt tiền công trình sau khi hoàn thiện: https://youtube.com/shorts/qxvI8x1oWKU?feature=share
.jpg)
.jpg)
.jpg)
.jpg)
Hình ảnh tổng thể mặt tiền công trình sau khi hoàn thiện
.jpg)
.jpg)
.jpg)
.jpg)
.jpg)

Hình ảnh không gian tầng 1 sau khi hoàn thiện
.jpg)
.jpg)
.jpg)
.jpg)
.jpg)
Hình ảnh hoàn thiện không gian tầng 2
Video hoàn thiện phòng khách tầng 2: https://youtube.com/shorts/uV5Y6KpPVg0?feature=share
.jpg)
.jpg)
.jpg)
.jpg)
Hình ảnh hoàn thiện không gian tầng 3
.jpg)
.jpg)
.jpg)
.jpg)
.jpg)
Hình ảnh hoàn thiện phòng bếp ăn tầng 6
Video hoàn thiện phòng bếp ăn tầng 6: https://www.youtube.com/shorts/UTBubdkDfhg?feature=share
Hình ảnh quá trình thi công thực tế

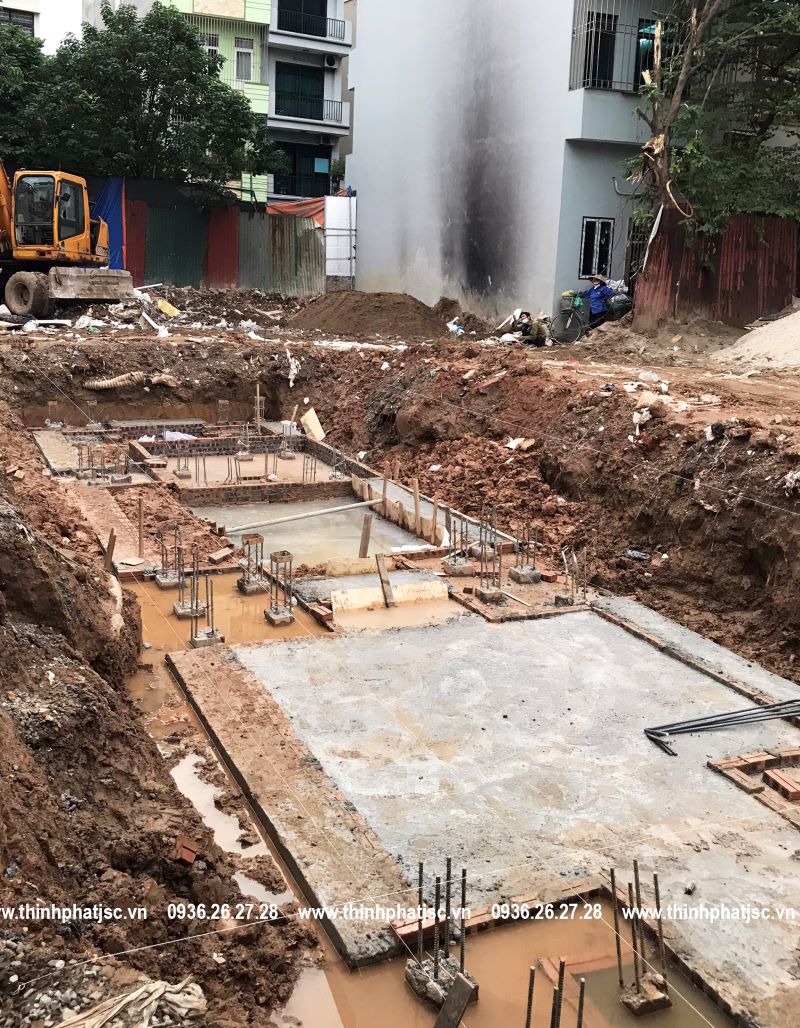

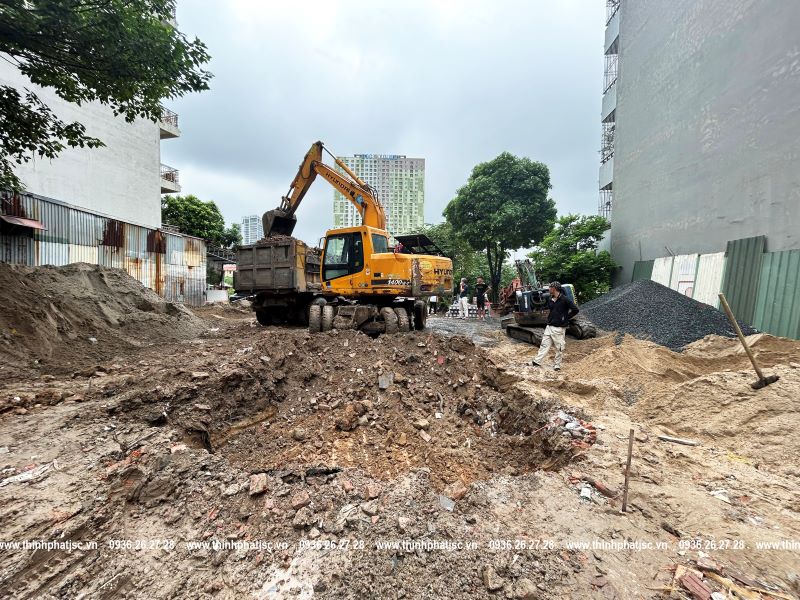

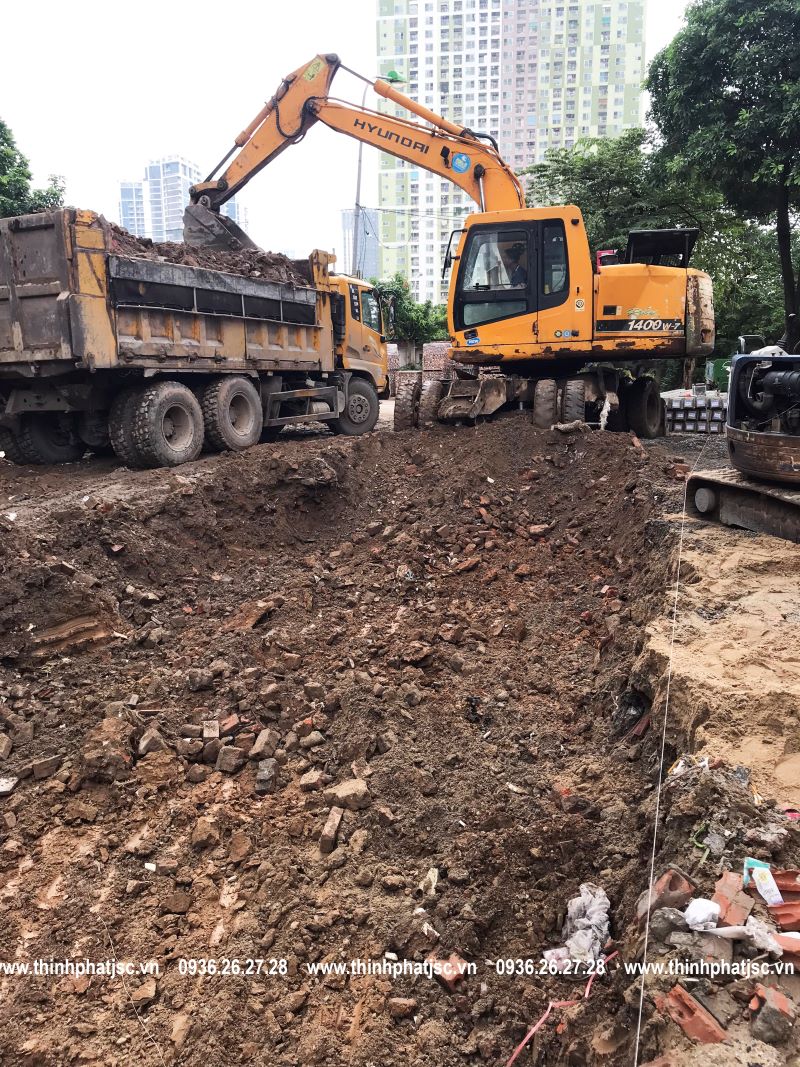

Công tác đào đất, chuẩn bị mặt bằng ép cọc

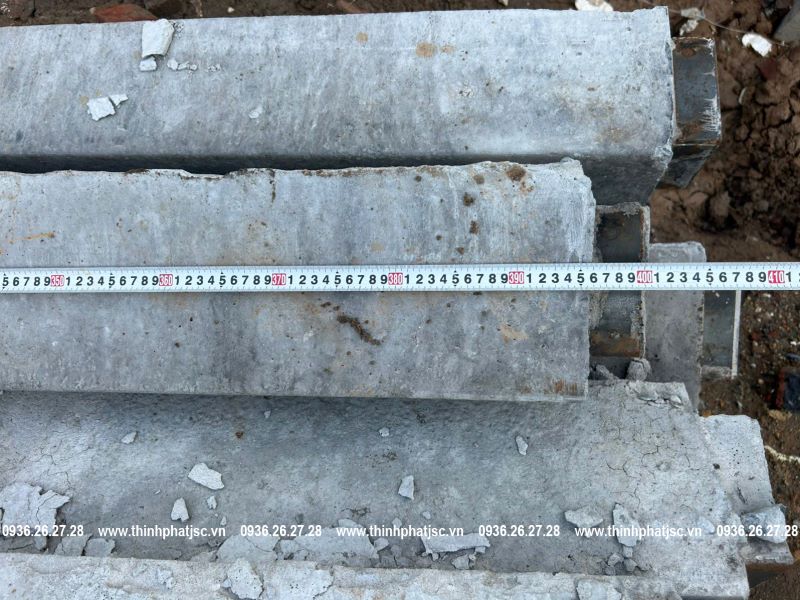

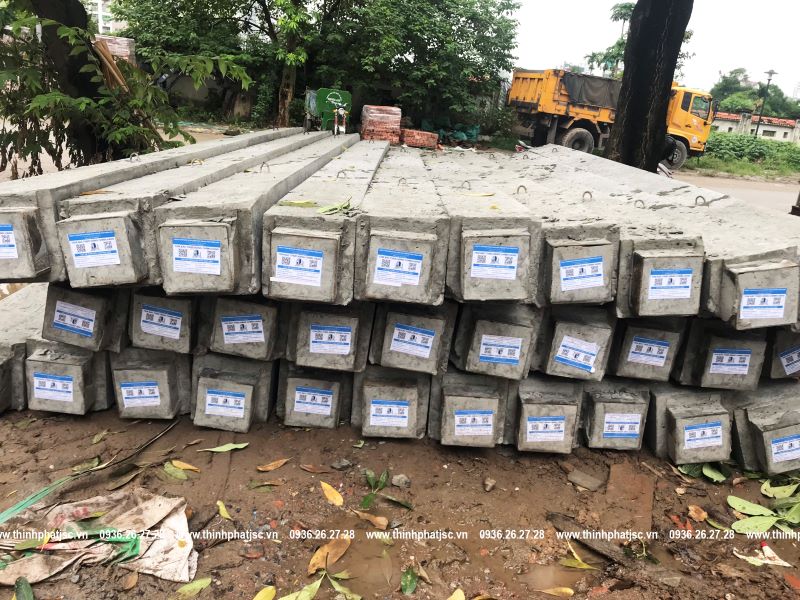

Triển khai công tác ép cọc bê tông

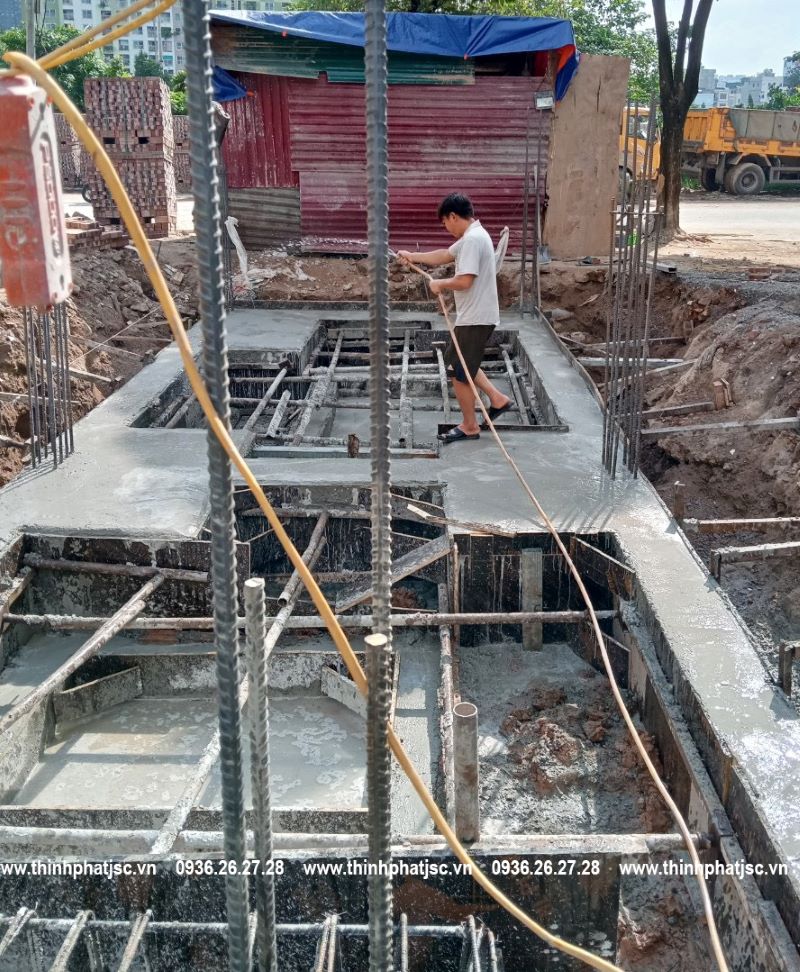

Thi công bê tông lót móng

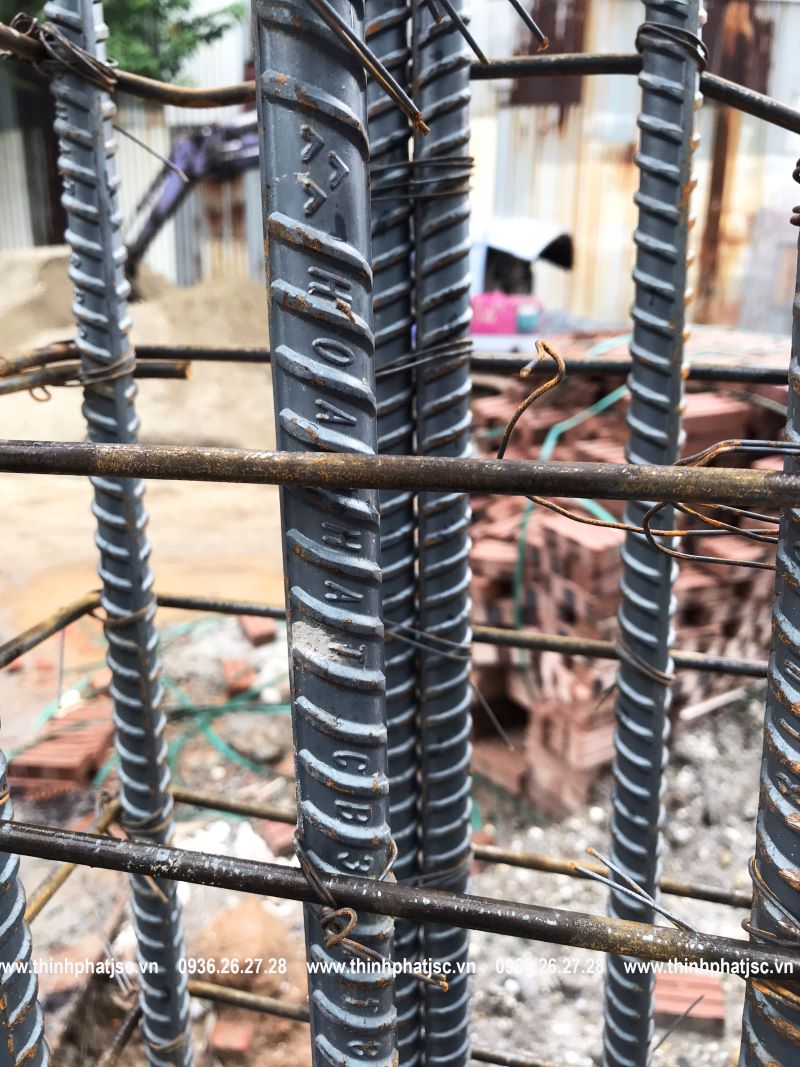

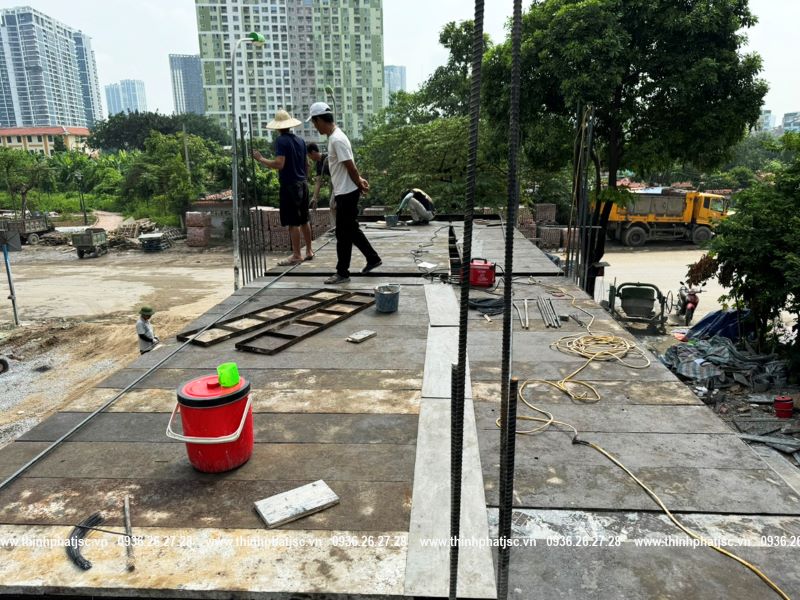

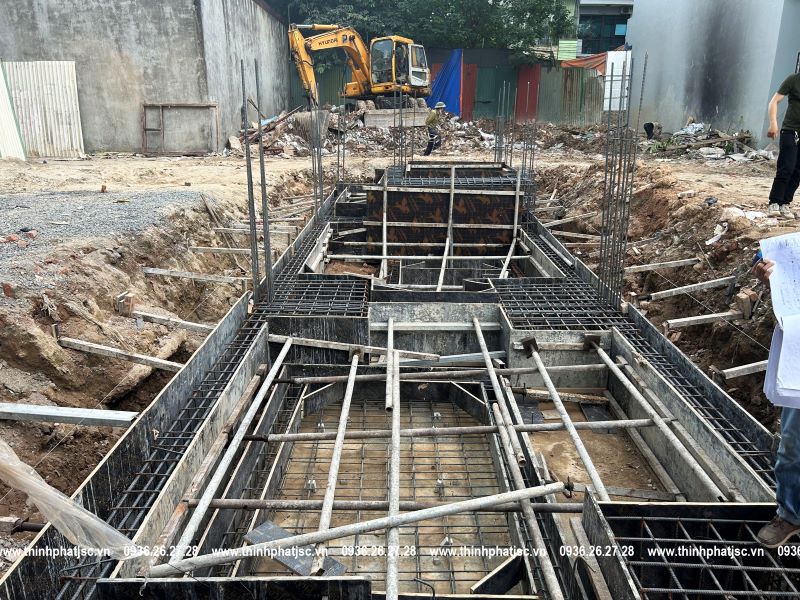

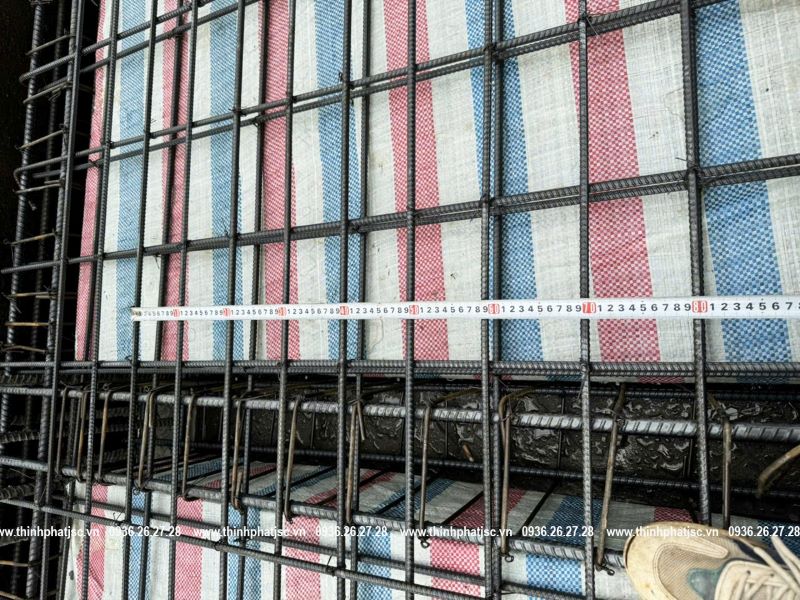

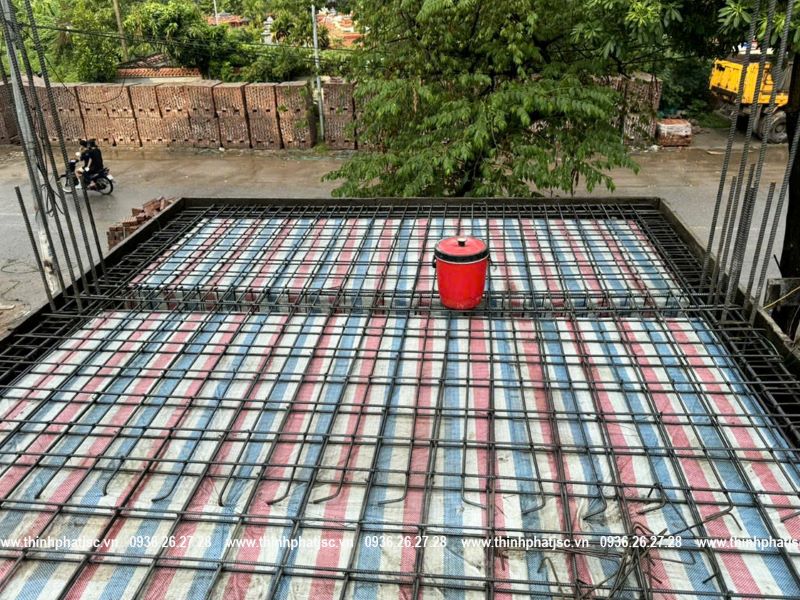

Các công tác thi công ván khuôn, cốt thép móng

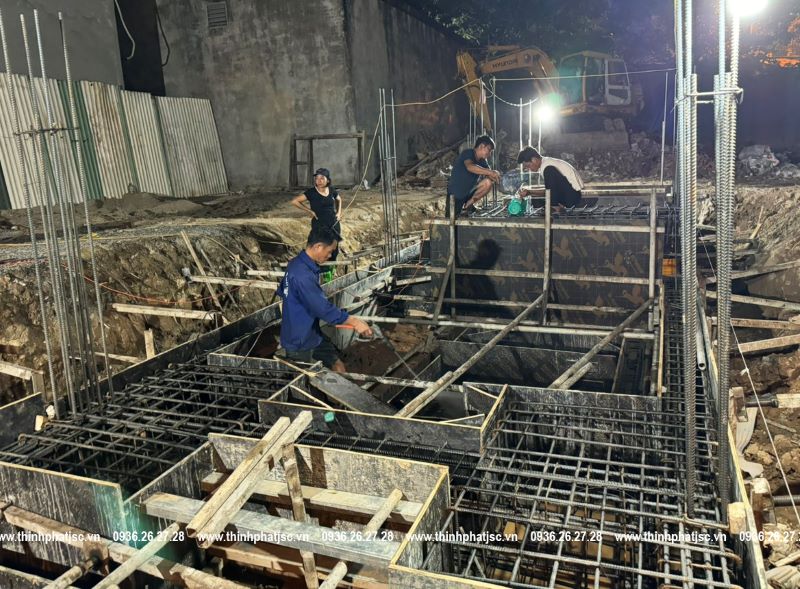

Nghiệm thu cốp pha cốt thép móng

Xịt rửa vệ sinh thép móng trước khi đổ bê tông

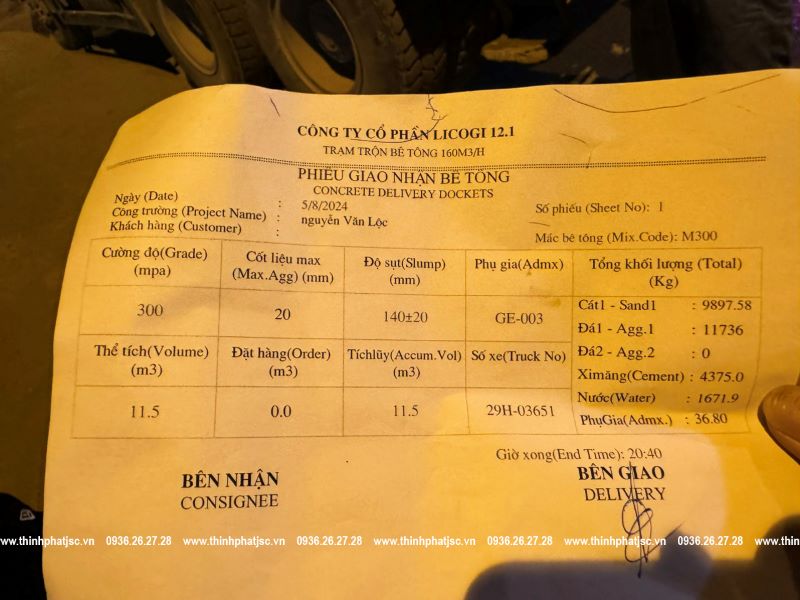

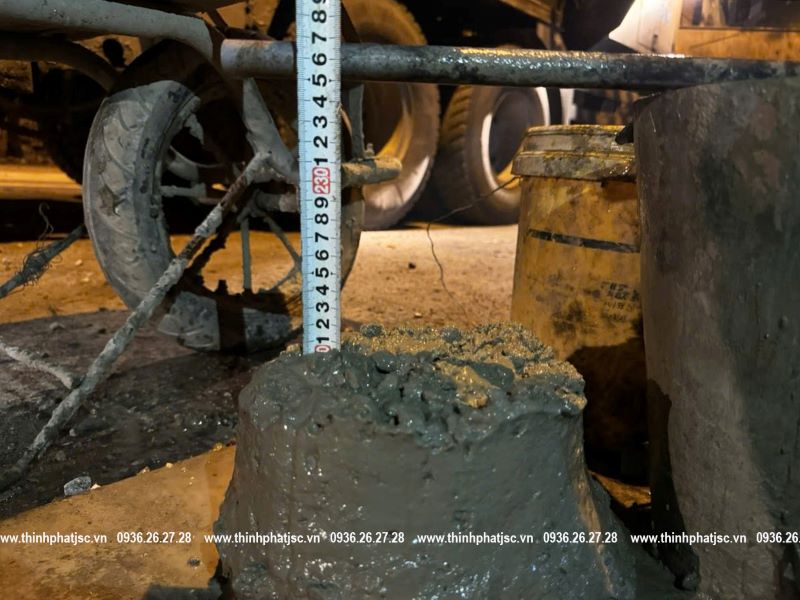

Nghiệm thu bê tông thương phẩm trước khi đổ

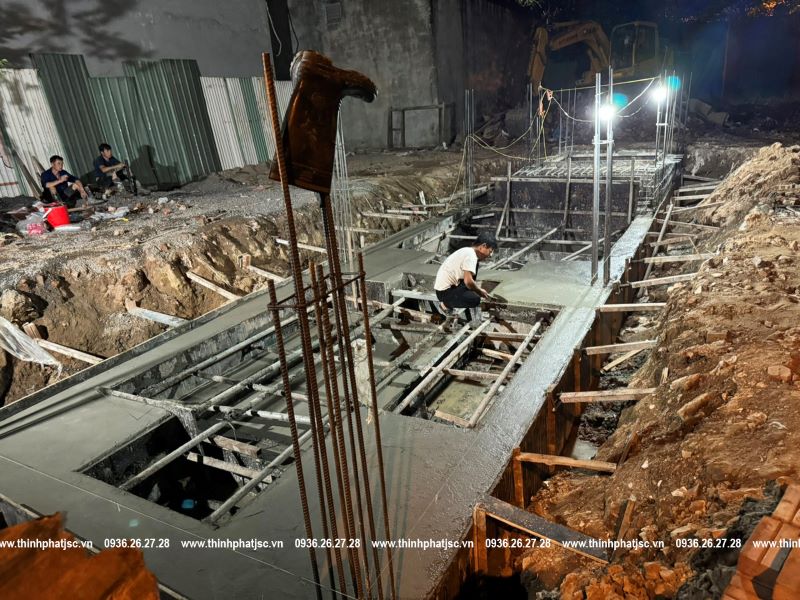

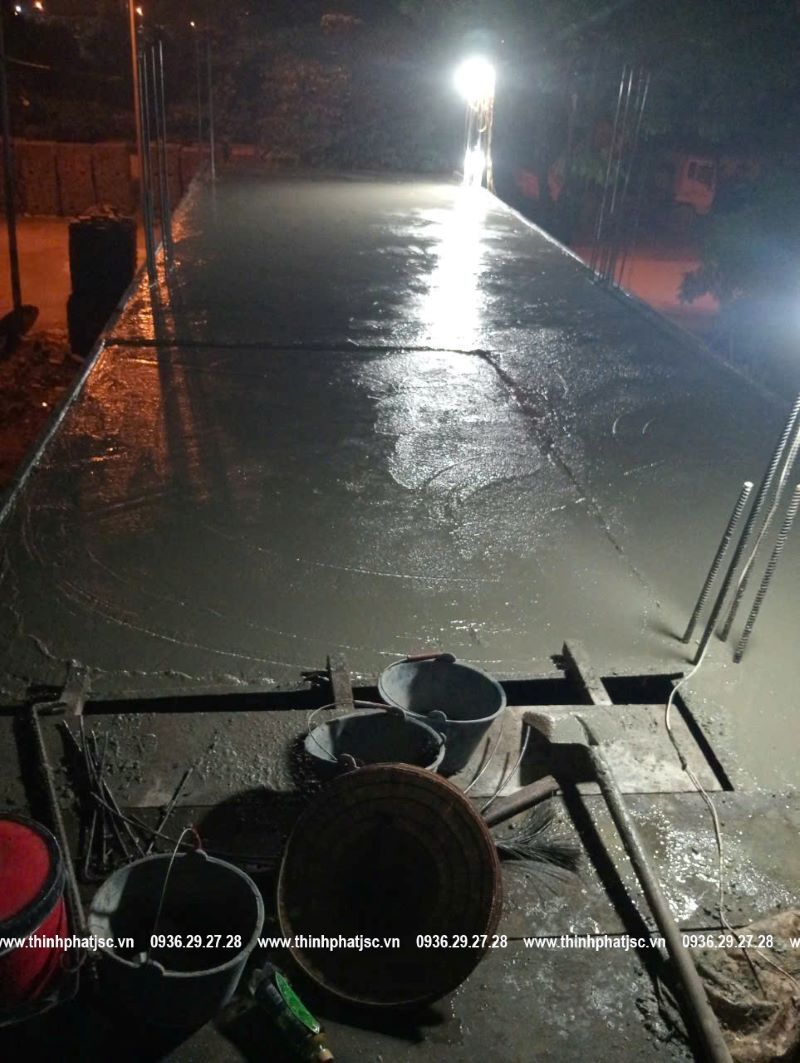

Hoàn thành đổ bê tông móng

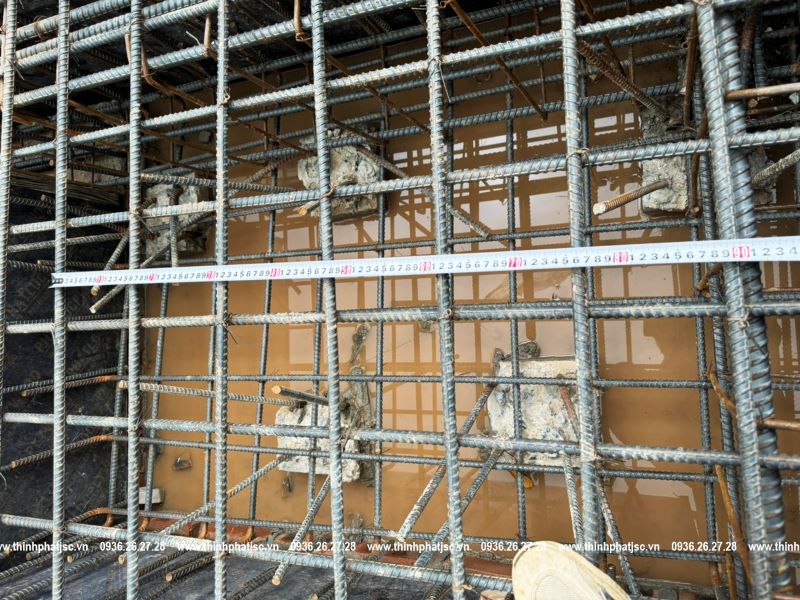

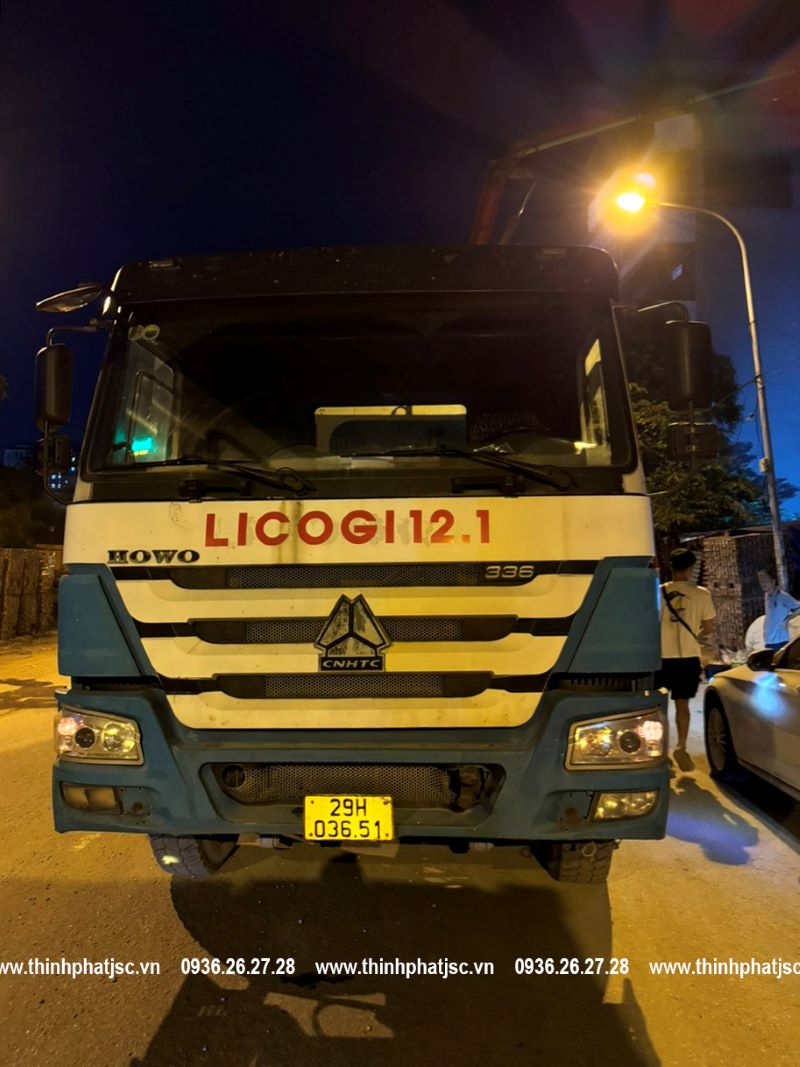

Tưới nước bảo dưỡng bê tông móng. Ảnh cập nhật ngày 06/08/2024

Hình ảnh bê tông móng sau khi tháo ván khuôn

Xây tường móng và đổ giằng chống thấm

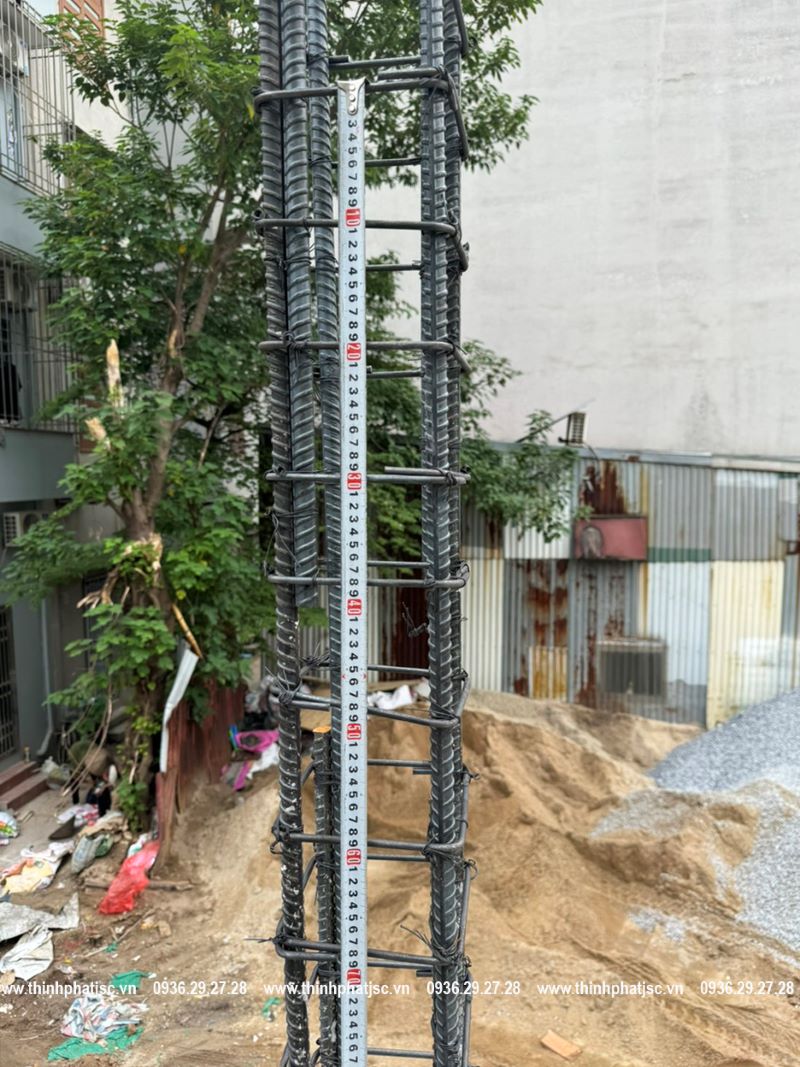

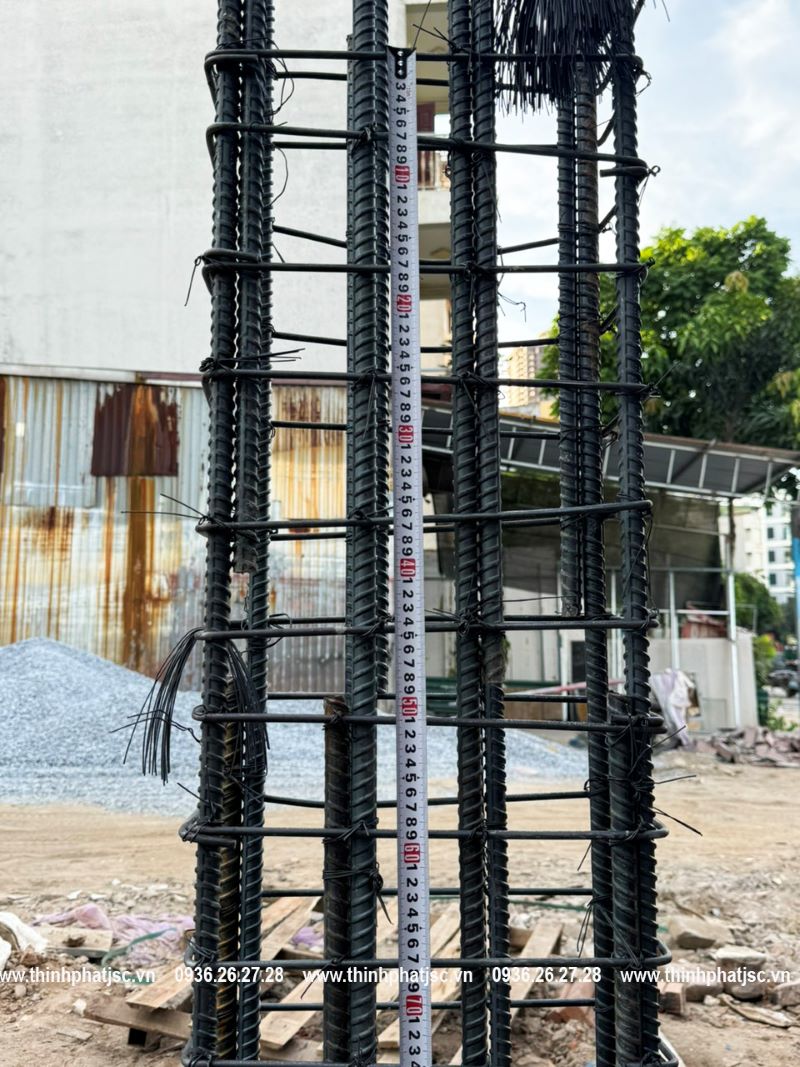

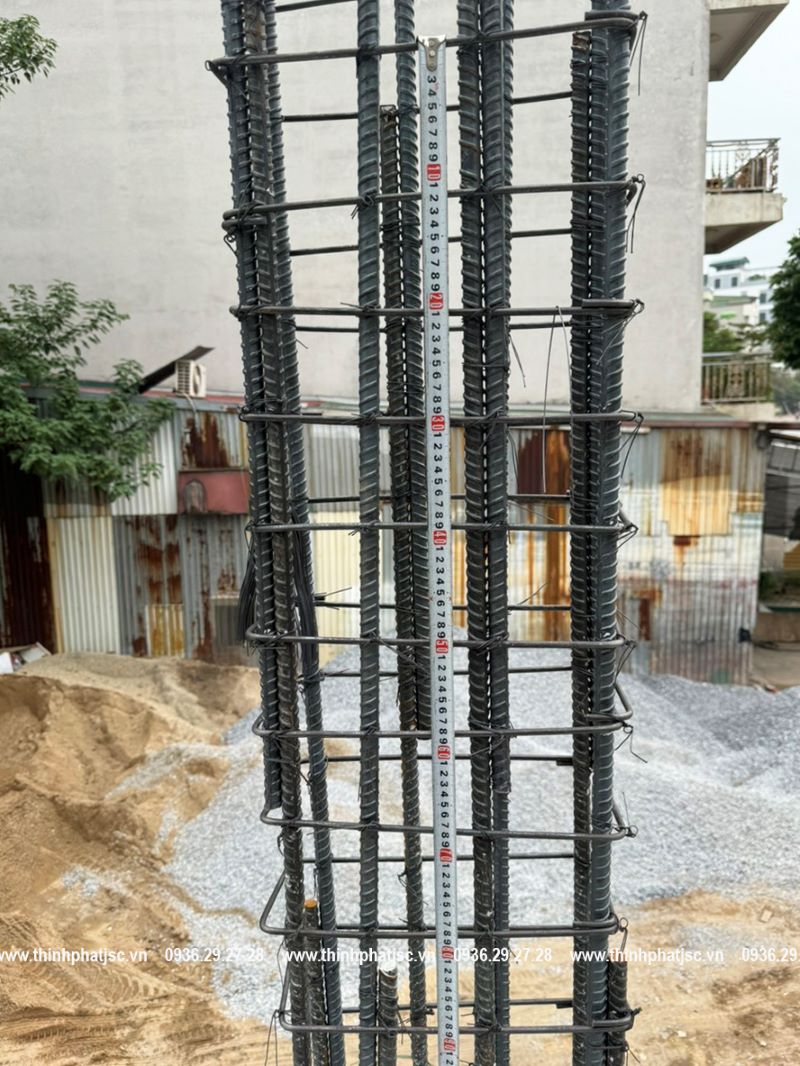

Kiểm tra thép trước khi lắp dựng ván khuôn

Kiểm tra ván khuôn cột sau khi đổ bê tông

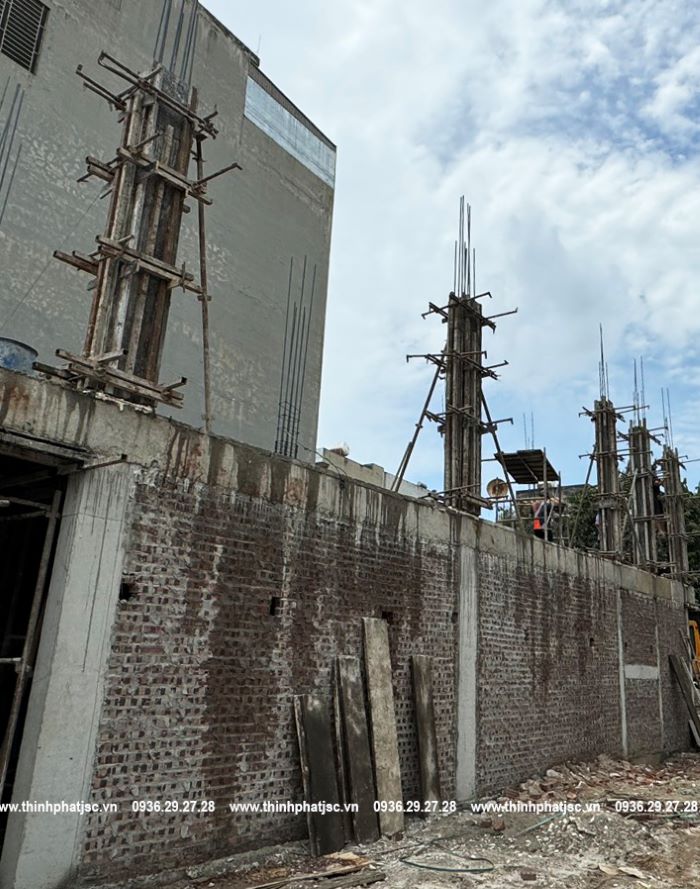

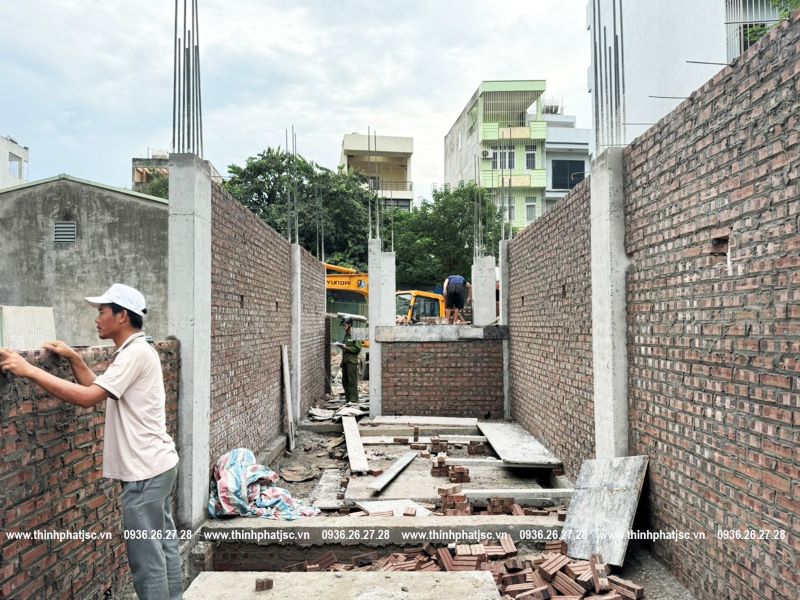

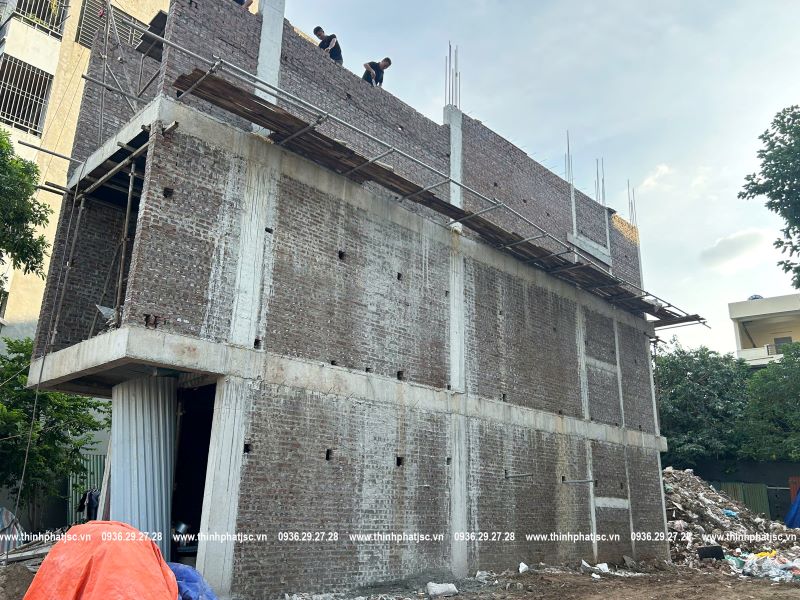

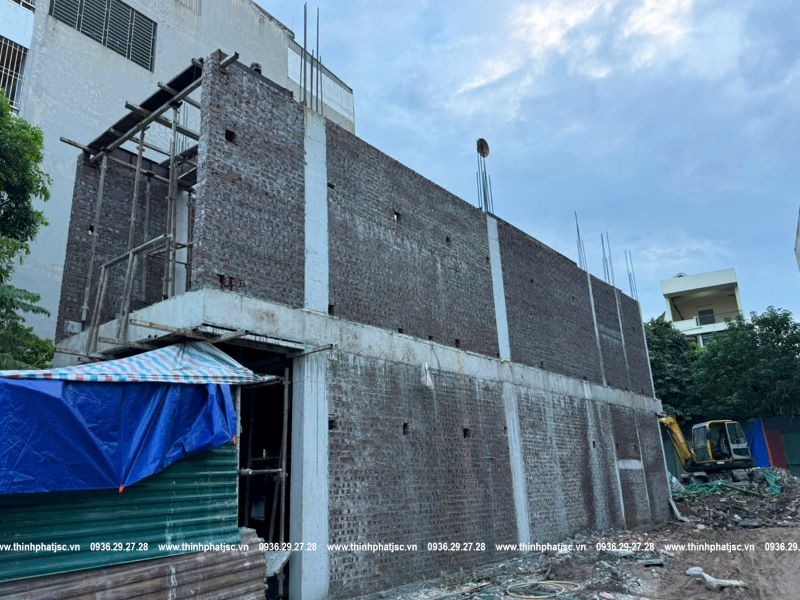

Hình ảnh công tác đổ cột và xây tường tầng 1. Ảnh cập nhật đến ngày 14/08/2024

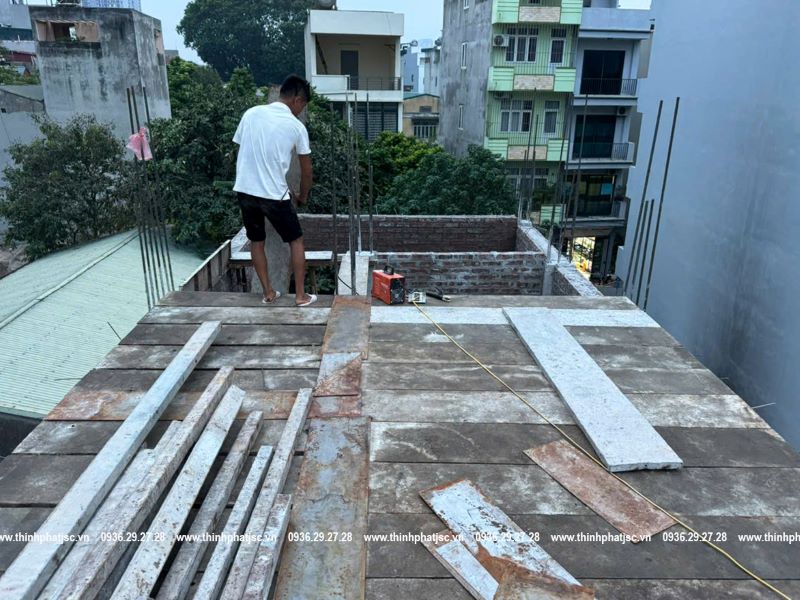

Thi công cốt thép mái tầng 1

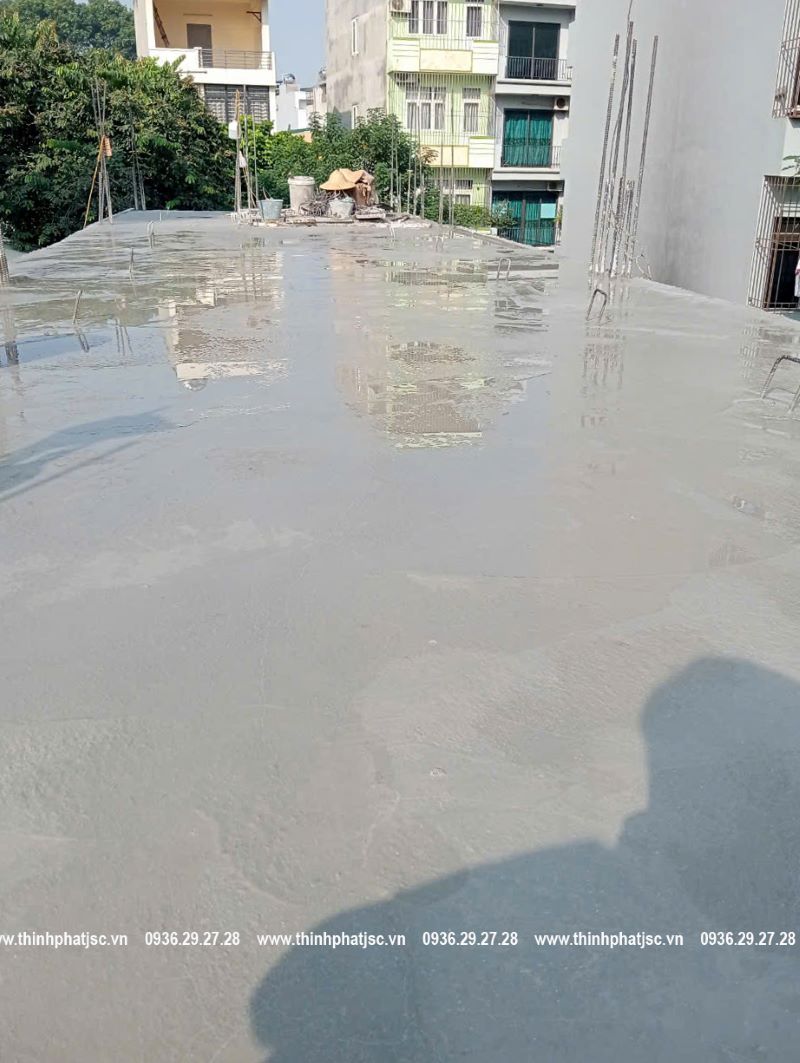

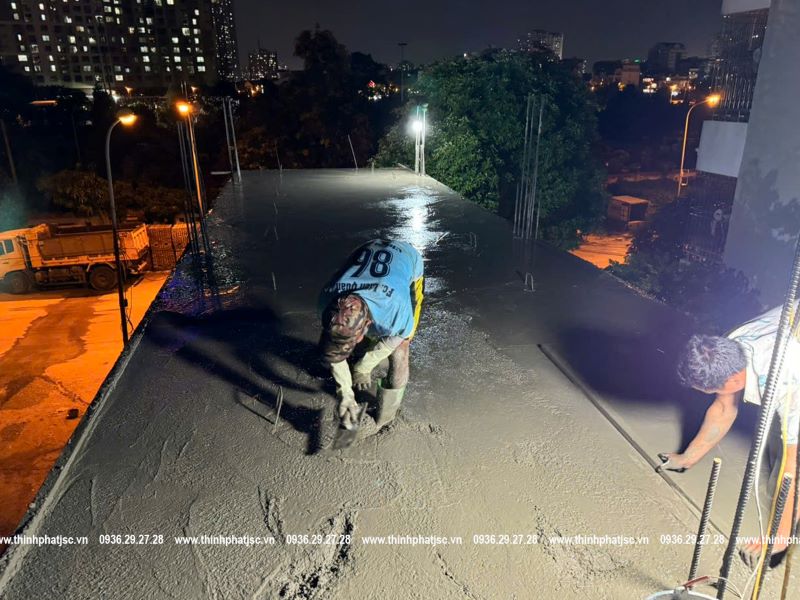

Hoàn thành đổ bê tông mái tầng 1

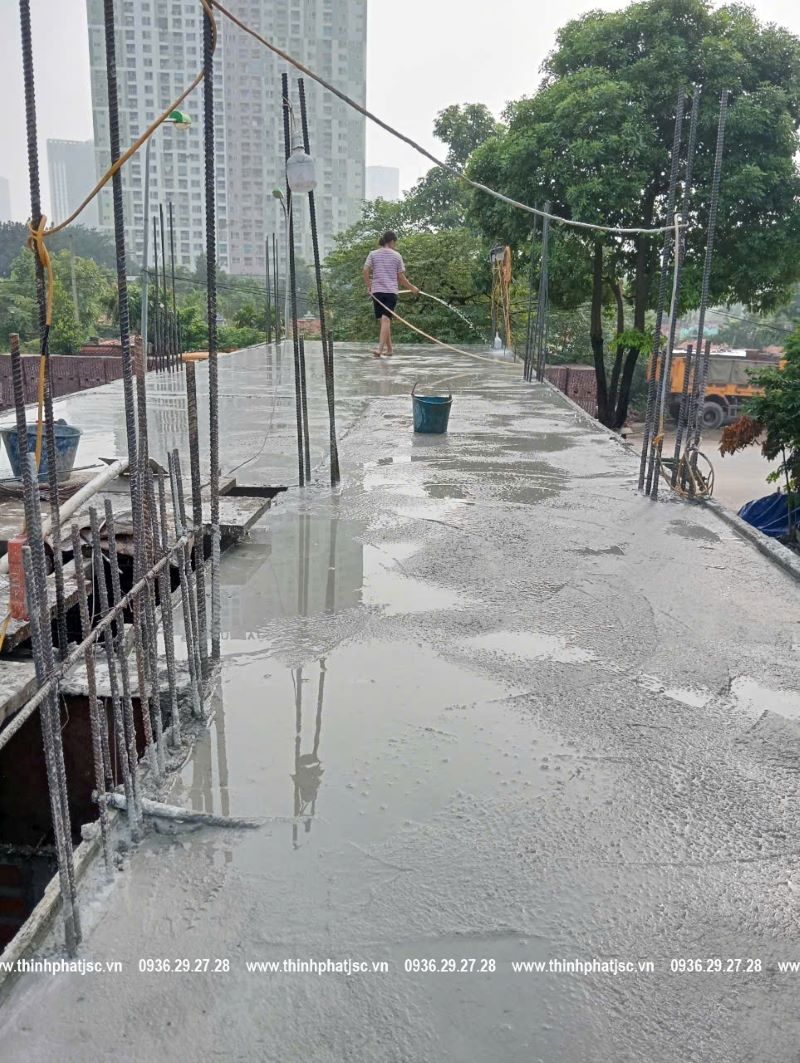

Tưới nước bảo dưỡng bê tông mái tầng 1

Thi công bê tông cốt thép cột tầng 2

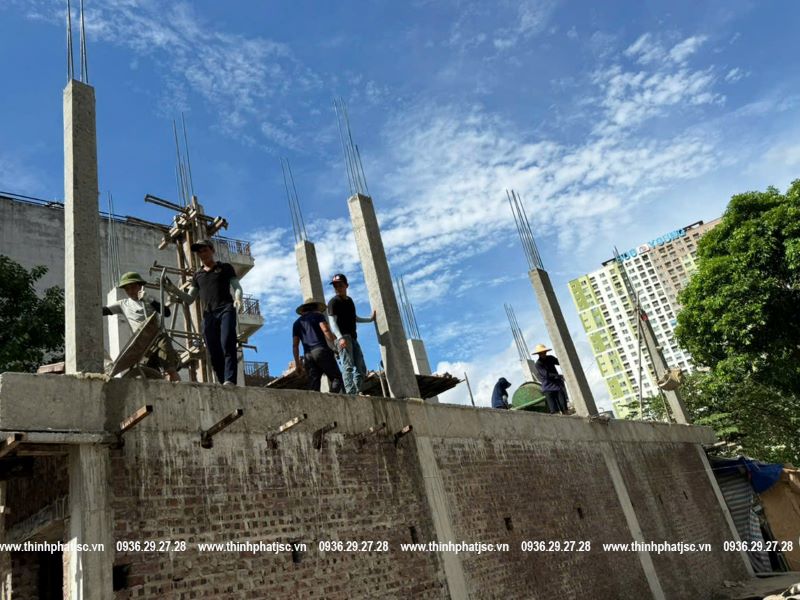

Hoàn thành đổ bê tông mái tầng 2

Thi công thép mái tầng 3. Ảnh cập nhật đến ngày 23/09/2024

Gia công cốt thép và ván khuôn cột tầng 4

Công tác đổ bê tông cột tầng 4

Toàn cảnh công trình Mộ Lao, Hà Đông, Hà Nội. Ảnh cập nhật đến ngày 26/09/2024

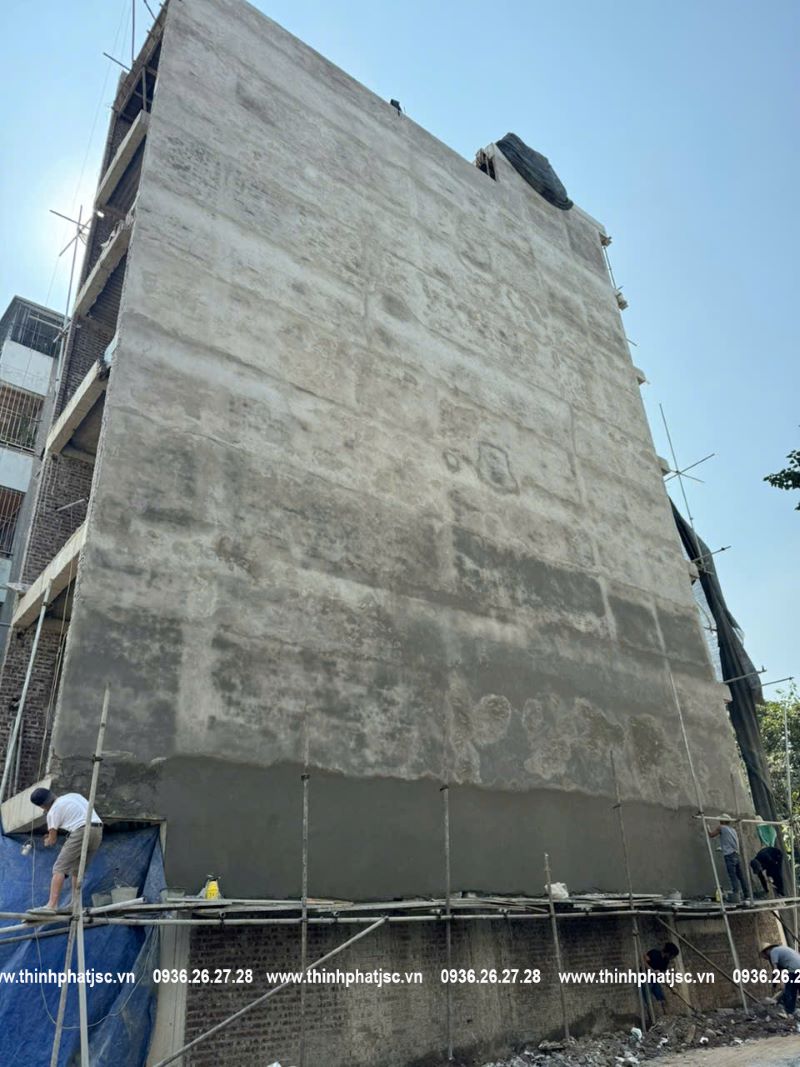

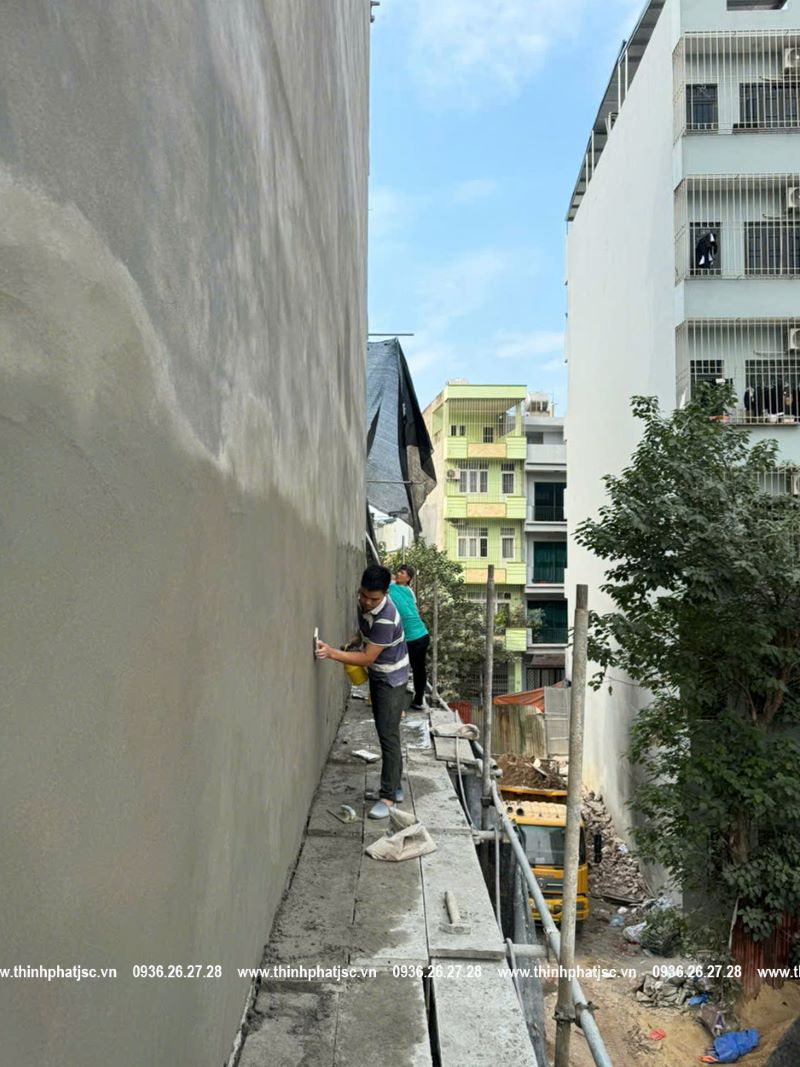

Hình ảnh công tác trát hoàn thiện ngày 20/11/2024
Cập nhật một số hình ảnh thi công tại công trình Mộ Lao, Hà Đông, Hà Nội ngày 17/12/2024

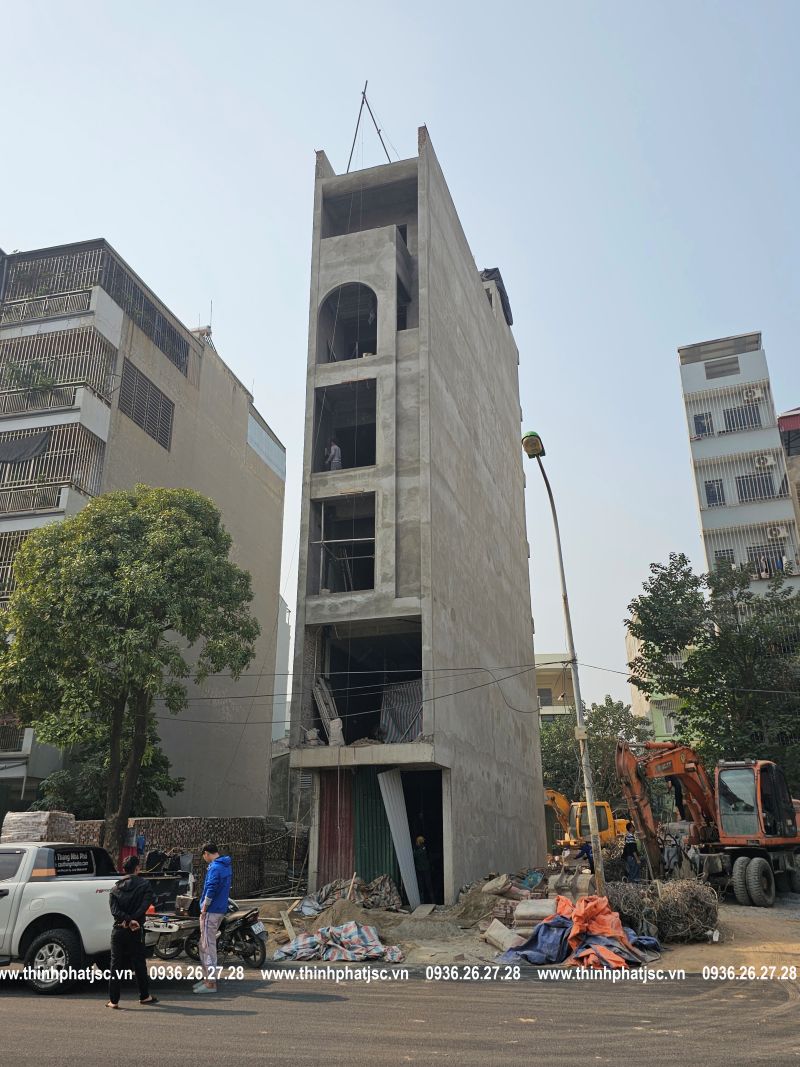

Hình ảnh toàn cảnh công trình ngày 17/12/2024

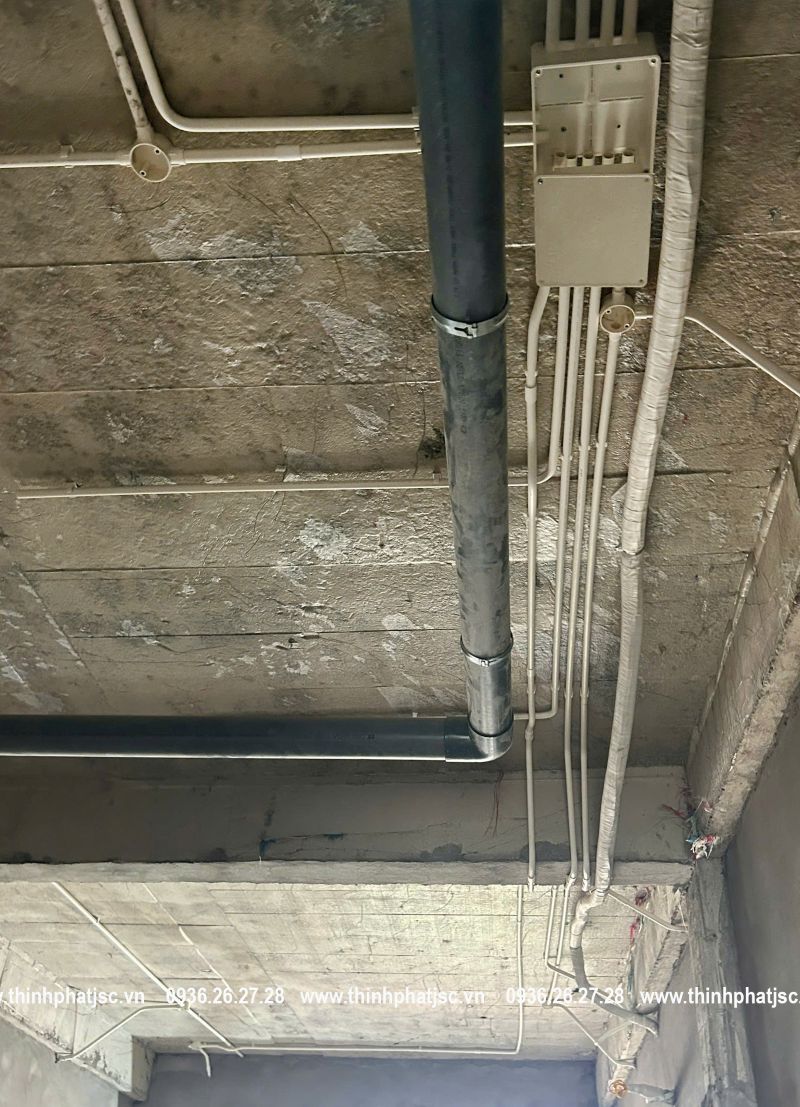

Thi công đường điện, nước ngầm và ống điều hòa

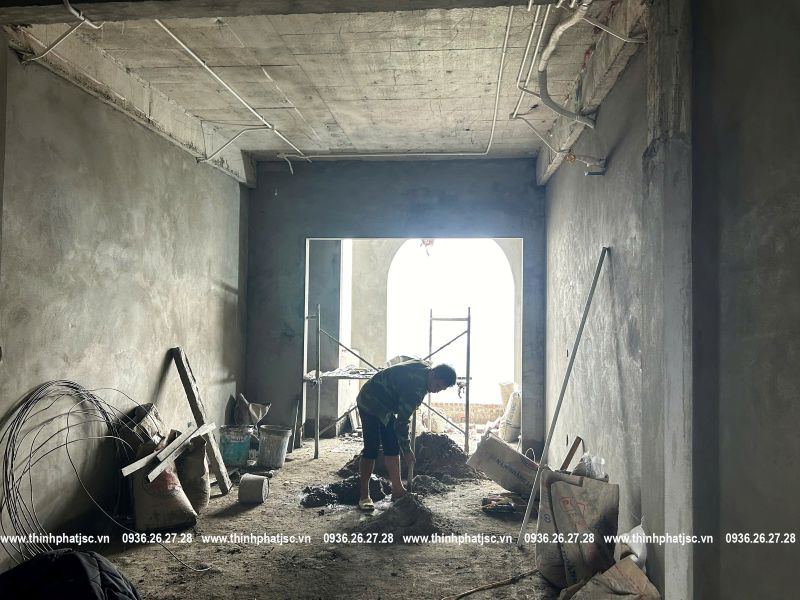

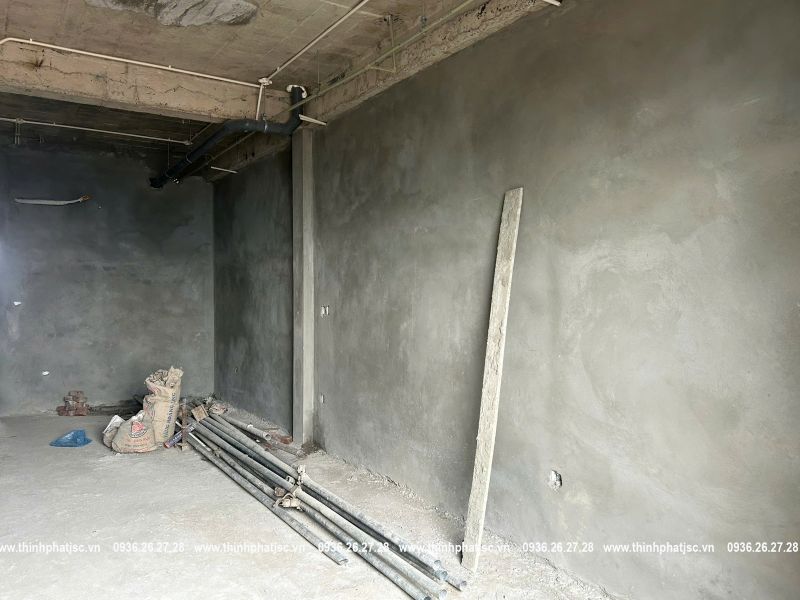

Công tác trát trong đã cơ bản hoàn thành. Ảnh cập nhật đến ngày 17/12/2024
Quý khách hàng quan tâm đến thiết kế và chi phí xây dựng nhà trọn gói uy tín tại Hà Nội, vui lòng liên hệ qua Điện thoại/ Zalo: 0936262728 để được tư vấn chi tiết.
Ngoài ra, quý bạn đọc cũng hoàn toàn có thể tự tính nhẩm ngân sách xây dựng nhà dựa trên đơn giá tham khảo trong bài viết dưới đây:
Báo giá xây nhà trọn gói – Chìa khoá trao tay
Xem thêm về dịch vụ Xây nhà trọn gói uy tín lâu năm tại Hà Nội của Thịnh Phát tại bài viết:
Công ty xây nhà trọn gói uy tín tại Hà Nội
